RO
Rondonopolis
Rondonópolis, Brasil

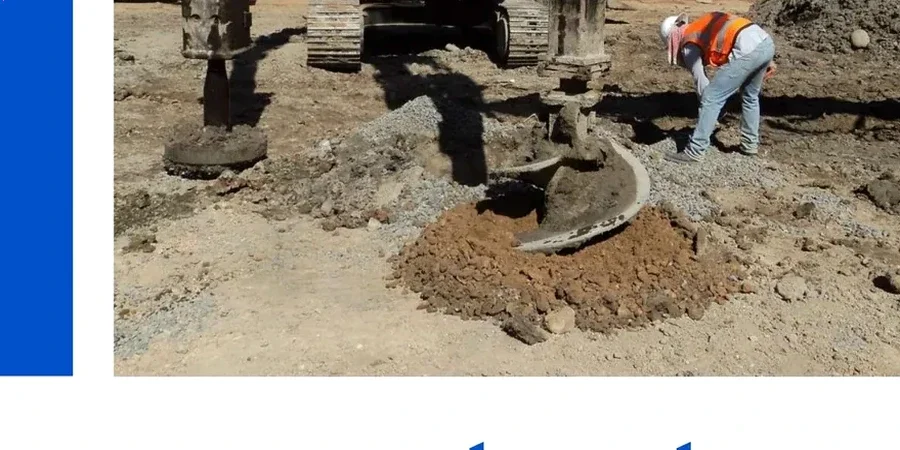

Projeto de colunas de brita em Rondonópolis: reforço de solo mole com controle técnico

Em Rondonópolis, a gente vê muita obra parando por recalque excessivo em solo argiloso. O perfil típico do Cerrado, com camadas superficiais de argila siltosa pouco resistente sobre o arenito do Grupo Bauru, engana quem só olha a superfície. Quando a carga do aterro ou do galpão supera 60 kPa, a deformação vertical aparece rápido e o piso trinca. Para resolver isso sem escavação profunda, executamos o projeto de colunas de brita, dimensionando malha, diâmetro e profundidade com base em sondagens SPT e ensaios de laboratório. Em alguns casos, complementamos a investigação com o ensaio CPT para refinar o perfil de resistência de ponta e atrito lateral, principalmente quando a camada mole ultrapassa 6 metros e precisamos definir o comprimento exato das colunas.

Coluna de brita bem projetada reduz recalque em até 50% e acelera a dissipação de poropressão, funcionando como dreno vertical em solos saturados.

Detalhes técnicos do serviço em Rondonópolis

O erro mais comum em Rondonópolis é tratar coluna de brita como se fosse estaca. Não é. A coluna de brita trabalha por compactação radial e drenagem, transferindo parte da carga para o solo circundante. Um projeto malfeito ignora o confinamento lateral mínimo necessário, e aí a brita se expande para o solo mole sem ganhar rigidez. Nosso dimensionamento segue o método Priebe, adaptado à ABNT NBR 16920-1:2021, com verificação de recalque composto e fator de redução de tensões. A malha triangular ou quadrada é definida após análise granulométrica do material de preenchimento, que deve atender faixa bem graduada com D15 entre 10 e 30 mm. Em obras com lençol freático alto — situação frequente nas proximidades do Rio Vermelho — executamos também o ensaio de permeabilidade in situ para calibrar a função drenante da coluna e evitar acúmulo de poropressão durante a compactação.
Projeto de colunas de brita em Rondonópolis: reforço de solo mole com controle técnico
Projeto de colunas de brita em Rondonópolis: reforço de solo mole com controle técnico
ParâmetroValor típico
Diâmetro nominal da coluna0.60 a 1.20 m
Profundidade máxima típicaaté 18 m (vibro-substituição)
Malha de espaçamento1.5 a 3.5 m (centro a centro)
Fator de redução de recalque (n)1.5 a 5.0 (conforme Priebe)
Granulometria da britaD15 entre 10-30 mm, bem graduada
Índice de compactação relativa≥ 70% (Dr, areias) ou controle por consumo
Ensaio de carga na coluna isoladaABNT NBR 16920-3 (placa Ø 1.20 m)
Norma de projetoABNT NBR 16920-1:2021 (solo grampeado e reforçado)

Demonstration video

Fatores críticos do terreno em Rondonópolis

Rondonópolis está a 227 metros de altitude, em plena Depressão Cuiabana, com estação chuvosa intensa entre novembro e março. O solo residual de basalto e arenito, quando saturado, perde coesão rapidamente. Já acompanhamos obra de galpão logístico onde a equipe ignorou a variação sazonal do lençol freático: as colunas foram dimensionadas com parâmetros de agosto (solo seco) e, em janeiro, o recalque diferencial ultrapassou 12 cm. O prejuízo com reparo de piso e interdição parcial superou em cinco vezes o custo do projeto de colunas de brita. A investigação geotécnica precisa cobrir pelo menos dois ciclos hidrológicos ou correlacionar sondagens de diferentes épocas. Em regiões próximas ao Córrego Arareau, onde a espessura de solo compressível pode variar mais de 4 metros em menos de 100 m de distância, o espaçamento entre furos de sondagem não deve exceder 20 metros.

Precisa de uma avaliação geotécnica?

Resposta em menos de 24h.

Normas aplicáveis: ABNT NBR 16920-1:2021 — Muros e taludes em solo reforçado — Projeto (aplicável ao dimensionamento de colunas granulares), ABNT NBR 6484:2020 — Sondagens de simples reconhecimento com SPT — Método de ensaio, ABNT NBR 16920-3:2021 — Ensaio de placa em coluna granular — Procedimento

Nossos serviços

Ofrecemos un portafolio completo de servicios técnicos de diseño de columnas de grava (stone columns) diseñados para proyectos de construcción, minería e infraestructura en Rondonópolis.

Investigação geotécnica complementar

Executamos sondagens SPT adicionais e ensaios CPT para mapear a espessura variável do solo compressível em terrenos próximos a córregos e várzeas.

Dimensionamento da malha de colunas

Definimos diâmetro, espaçamento e profundidade com método Priebe e verificação de recalque composto solo-coluna, conforme ABNT NBR 16920-1.

Especificação de material de preenchimento

Selecionamos a granulometria da brita com base na permeabilidade necessária e na compatibilidade com o solo circundante, evitando colmatação.

Controle executivo e ensaios de carga

Acompanhamos a vibro-substituição com registro de consumo de brita por metro linear e realizamos ensaio de placa conforme ABNT NBR 16920-3 para validar a rigidez da coluna isolada.

Perguntas frequentes

Quanto custa um projeto de colunas de brita em Rondonópolis?

O valor do projeto de colunas de brita em Rondonópolis varia conforme a área tratada, a profundidade das colunas e a complexidade da investigação geotécnica. Em termos gerais, os honorários de projeto situam-se entre R$3.560 e R$12.220, dependendo do porte da obra e da quantidade de seções de análise. A execução das colunas é orçada separadamente, por metro linear.

Quando usar coluna de brita em vez de estaca?

A coluna de brita é indicada quando o solo compressível tem espessura moderada (4 a 15 metros) e se deseja melhorar o maciço como um todo, não apenas transferir carga para uma camada resistente. A estaca é solução de fundação profunda; a coluna de brita é técnica de melhoramento de solo que reduz recalque e acelera adensamento.

Qual o espaçamento típico entre colunas?

Em Rondonópolis, com argilas siltosas de NSPT entre 2 e 5 golpes, o espaçamento típico fica entre 1.8 e 2.5 metros em malha triangular. O valor exato depende da carga aplicada, do diâmetro da coluna e da razão de substituição (as), calculada caso a caso.

O projeto considera a variação do lençol freático?

Sim. A variação sazonal do lençol em Rondonópolis — que pode subir mais de 3 metros entre agosto e janeiro — afeta diretamente o confinamento lateral da coluna. Nosso dimensionamento adota parâmetros de resistência não drenada (Su) para a condição saturada crítica e verifica a estabilidade da coluna por expansão lateral (bulging) na profundidade mais desfavorável.

Que ensaios de controle são feitos durante a execução?

Controlamos o consumo de brita por metro linear durante a vibro-substituição, registramos a corrente elétrica do vibrador como indicador de compactação e, após a cura, executamos ensaio de placa estática sobre coluna isolada conforme ABNT NBR 16920-3, verificando a curva carga-recalque até 1.5 vez a carga de trabalho.

Cobertura em Rondonópolis
